Contraloría peruana detectó millonario sobrecosto en modernización de submarinos

Debe leer

A más del doble del presupuesto inicial se habría incrementado el costo de la modernización de los submarinos U-209/1200 de la Marina de Guerra del Perú, según detectó la Contraloría General del vecino país, pasando de los 494.5 millones de soles (unos 130,4 millones de dólares), a 1.038 millones de la moneda peruana (US$273,8 millones), debido a la ampliación de los plazos de ejecución y al disparo de los costos iniciales previstos en diversos aspectos del proyecto.

La divulgación del informe causó molestia al interior de la marina peruana, y ex altos mandos de la institución denunciaron la exposición pública de información que debiera ser secreta, afectado en su opinión la seguridad nacional.

El proyecto y los progresivos retrasos

A julio del 2024, según dieron a conocer diversos medios periodísticos peruanos en base al informe del ente fiscalizador, el avance real de los trabajos, a cargo de Servicios Industriales de la Marina (SIMA) con el asesoramiento técnico de la empresa constructora alemana ThyssenKrupp Marine Systems (TKMS), es del 65.5% y se han identificado situaciones adversas que ponen en riesgo la operatividad del proyecto, su conclusión oportuna, además de generar posibles reajustes de precios.

En diciembre del 2014, el Ministerio de Defensa -en representación de la Marina de Guerra del Perú- y SIMA suscribieron un convenio para mejorar y modernizar los submarinos BAP Chipana, BAP Antofagasta, BAP Pisagua y BAP Angamos. Sin embargo, mediante siete adendas suscritas entre las partes se han ido modificando continuamente los plazos de ejecución, de tal forma que los trabajos no culminaron el 2021, como estaba previsto inicialmente, sino que se prolongarán hasta el 2029.

De acuerdo con el Informe de Visita de Control N° 014-2024-OCI/0317-SVC (el cual fue bajado de su vista pública desde el sitio de Contraloría tras divulgarse públicamente a través de la prensa), el convenio ha sufrido importantes variaciones en cuanto al monto de la contraprestación, así como de los equipos y repuestos nuevos adquiridos en el mercado nacional y extranjero. A pesar de que se han ampliado los plazos de ejecución, no se está cumpliendo con el cronograma establecido, lo que ocasionaría que no se concluya a tiempo y se pierda la garantía de algunos equipos y componentes, incluso antes de haber sido utilizados.

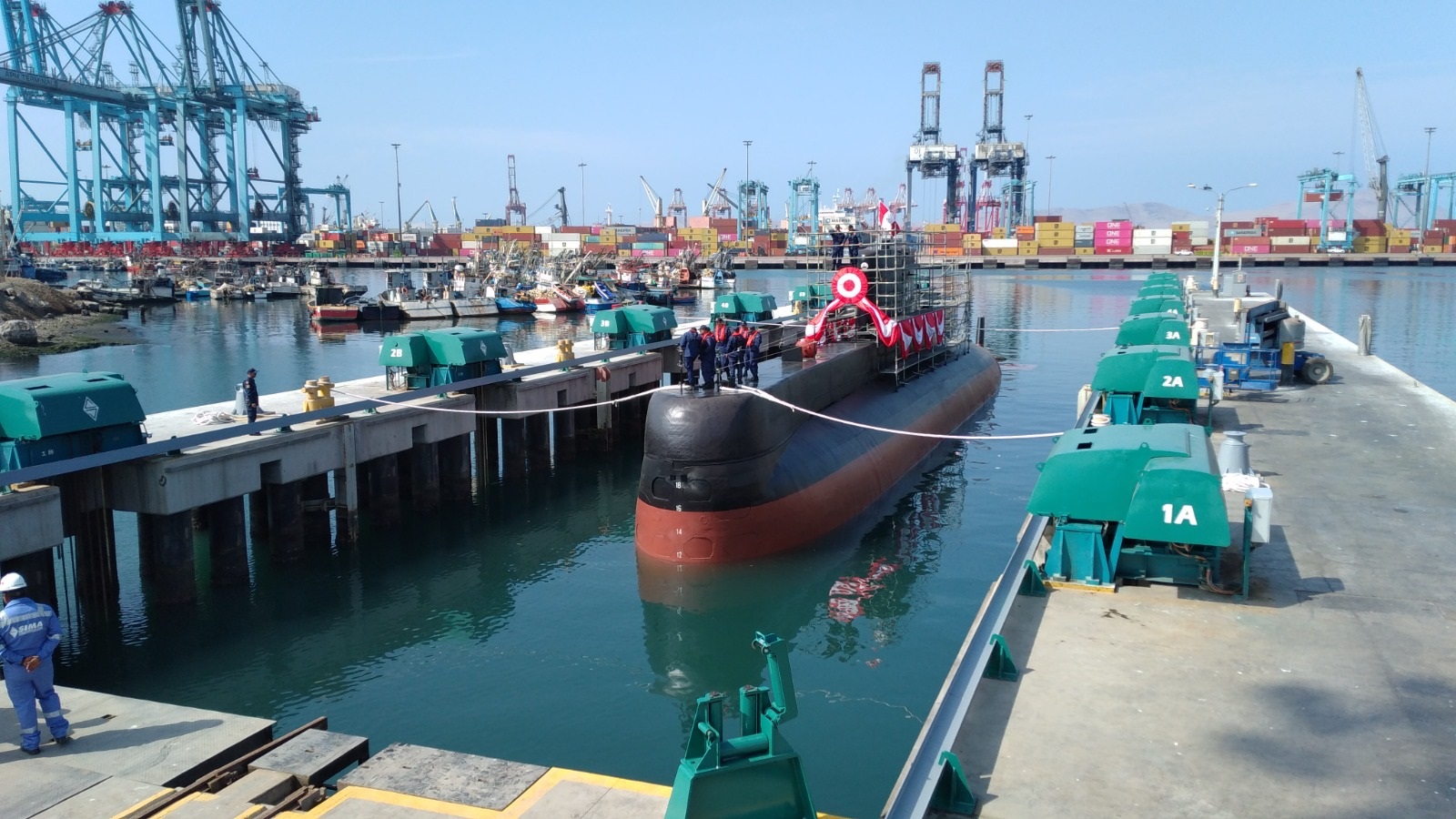

A julio del 2024, el avance en la modernización del submarino BAP Chipana es del 92.1%, estimándose que concluya el próximo 28 de octubre (al momento de la redacción del informe, la unidad se encontraba a flote y amarrada al Muelle de Submarinos de la Base Naval del Callao, pero actualmente desarrolla diversas pruebas de navegación); mientras que el submarino BAP Antofagasta presenta un progreso del 47.2% (se encuentra en el Hangar de Submarinos). Sin embargo, los trabajos en los submarinos BAP Pisagua (5%) y BAP Angamos (3%) son significativamente menores.

Operatividad del proyecto en riesgo

Según la comisión de control, SIMA ha perdido la garantía comercial (total o parcial) de algunos equipos y componentes valorizados en más de 38 millones de euros (157 millones de soles, aproximadamente), que se vienen utilizando en la modernización del submarino, debido al constante aplazamiento de su puesta en funcionamiento. Esta situación genera el riesgo de que, ante posibles fallas o desperfectos, no se ejecute la garantía poniéndose en riesgo la operatividad del proyecto.

Riesgo de deterioro y daño de los equipos y componentes almacenados

Durante la inspección física en el almacén de SIMA Callao, se detectó que el almacenamiento de equipos y componentes que serán utilizados en el proyecto de modernización carecen del cuidado y protección, lo cual genera el riesgo de daño y deterioro por el tiempo, afectando su conservación física. Las cajas de madera se encuentran a la intemperie, sin protección ni conservación debida y lucen deterioradas.

Riesgo de insuficiente presupuesto para asistencia técnica

De los 220 millones de soles destinados para asistencia técnica, se observa que SIMA ha ejecutado el 60% (131.6 millones) del monto total, situación que podría ocasionar el riesgo de que el presupuesto no cubra a los cuatro buques (teniendo en cuenta que solo uno presenta un avance físico significativo) o se incremente el precio del servicio técnico. Cabe precisar que solo están trabajando dos técnicos en forma permanente, mientras que el jefe y el gerente de la empresa proveedora solo están presentes por horas.

Inconsistencias y omisiones durante las pruebas HAT-SAT

De otro lado, durante la inspección de los submarinos BAP Chipana y BAP Antofagasta, se han verificado inconsistencias y omisiones durante las pruebas HAT-SAT, las cuales tienen como objetivo verificar si el sistema funciona adecuadamente y cumple con las especificaciones establecidas.

En el caso del submarino BAP Chipana, se dañó la fuente de poder del periscopio durante las pruebas y un proveedor extranjero tendrá ahora que repararlo. Asimismo, se observaron tubos, fierros y cables de electricidad en el suelo; el piso tampoco ha sido colocado, por lo que podría haber un retraso en la puesta de su funcionamiento. En el caso del BAP Antofagasta, los trabajos no son significativos. En ambos submarinos no se encontró al jefe del proyecto, lo cual podría limitar la verificación de los trabajos realizados.

La Contraloría General comunicó los resultados del informe de control al titular de SIMA, a fin de que informe al Órgano de Control Institucional (OCI) sobre las acciones preventivas o correctivas que adoptará.}

Según detalla el medio especializado Defensa.com, la modernización de los submarinos 209/1200 de la Marina de Guerra del Perú, que debiera extender su vida útil a entre 15 y 20 años adicionales, incluye, entre otros, la instalación de nuevos motores MTU 12V493 AZ80 GA31L de 2.400 CV fabricados especialmente para la Marina de Guerra del Perú, lo que garantiza que la nave mantenga sus prestaciones operacionales, y de una nueva escotilla que permitirá el acople de un submarino de rescate DSRV para salvamento de la tripulación en caso de siniestro. Además, dispondrán del Sistema de Gestión de Combate Kallpa, desarrollado por SIMA-SAE, periscopios SERO 250 de Hensoldt, sonares de flanco del Tipo EFAS (Expanded Flank Array Sonar) y ESM/ELINT Timnex II, así como de la capacidad, no confirmada oficialmente, para disparar misiles antibuque MBDA SM39 Exocet.

- Publicidad -
- Publicidad -spot_img

Lo más reciente

Declaran alerta roja para la comuna de Los Álamos por incendio forestal que consume 200 hectáreas

El Senapred modificó su alerta amarilla y declaró la alerta roja para la comuna de Los Álamos por un...

Los destacados del día
